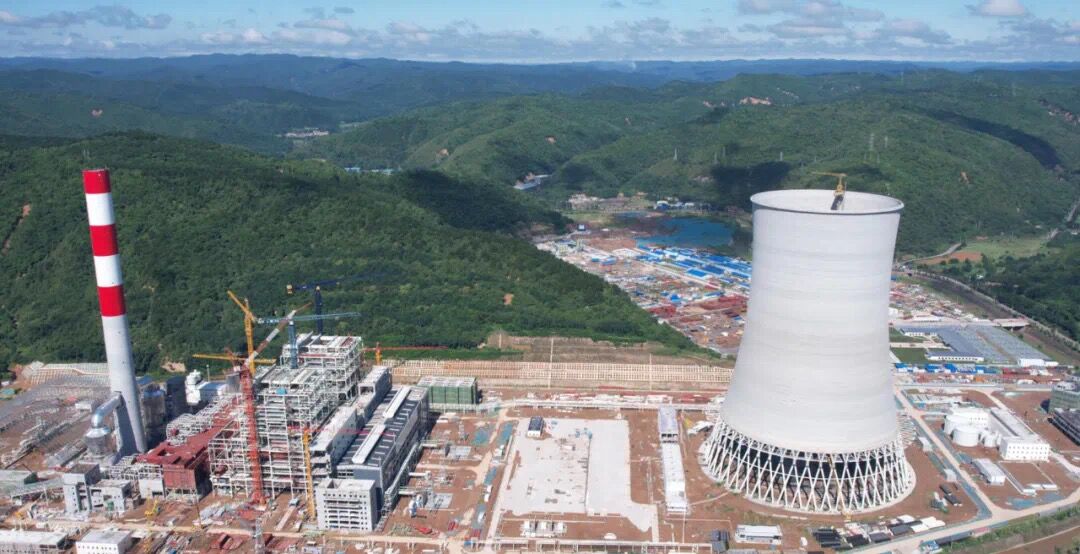

7月29日,黃陵發電公司2×660MW電廠項目倒送電一次成功。這是該項目推進中又一重大里程碑節點,為機組的整套啟動奠定了堅實基礎,為實現年底并網發電提供了有力保障。
早上10點,在該公司施工現場,所有工作人員都在為即將進行的倒送電進行前期準備工作,按照通電試驗調試方案,工作人員對所有受電區域的設備進行了全面檢查,確保所有信號、儀表準確無誤。
16時36分,設備檢查完畢,隨著延安地調下令,項目現場總指揮發出指令,倒送電工作正式開始。
一次帶電成功、二次帶電成功、三次帶電成功,110kV線路帶電正常。
一次沖擊成功、二次沖擊成功、三次沖擊成功、四次沖擊成功、五次沖擊成功,啟備變各項參數正常,運行穩定。
22時15分,在大家的一片歡呼聲中,110kV系統倒送電圓滿完成,110kV高壓電纜、1、2號機10kV配電室干式變及相關倒受電設備各項指標均滿足技術標準。
受電過程中,所有操作一氣呵成,現場操作人員嚴格按照廠用電受電操作規程進行檢查、記錄、驗收。整個環節運行人員共執行操作步驟290余條,無一失誤。此次倒送電的電源是從黃熱電廠110kV變電站1357熱燃開關通過架空、地埋線路送至黃陵發電公司啟備變,線路總長1.5公里。
“在過去的一周里,我們每天都進行演練,不斷優化程序流程,今天用了5小時39分完成此次倒送電,是大家努力和付出換來的成績?!痹摴旧a(chǎn)準備部郭旭超高興地說道。
“倒送電是電網向電廠反向送電的過程,是項目建設從安裝階段步入調試階段的標志,此次倒送電有兩個目的,一是檢驗項目110kV系統及廠用10kV系統在全電壓下的運行狀況;二是為2×660MW電廠設備啟動之前提供可靠的電源保證。”該公司工程技術部部長艾鄭介紹道。
據悉,為確保此次倒送電順利進行,該公司工程技術部、生產準備部會同設計、安裝、調試、監理等單位,對倒送電工作進行了精細籌劃和周密部署,多次召開專題例會進行部署,并列出了詳細的任務清單,明確各方分工、強化進度細節,確保了倒送電各項工作有序開展。
倒送電的圓滿完成為后續試運行工作提供了強有力的保障,黃陵發電公司將以更加實干爭先的奮進姿態,提升精細化管理水平、筑牢安全生產基石,全力沖刺年底并網發電的任務目標,以優異的成績迎接黨的二十大勝利召開。(楊超 高鑄)

版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
