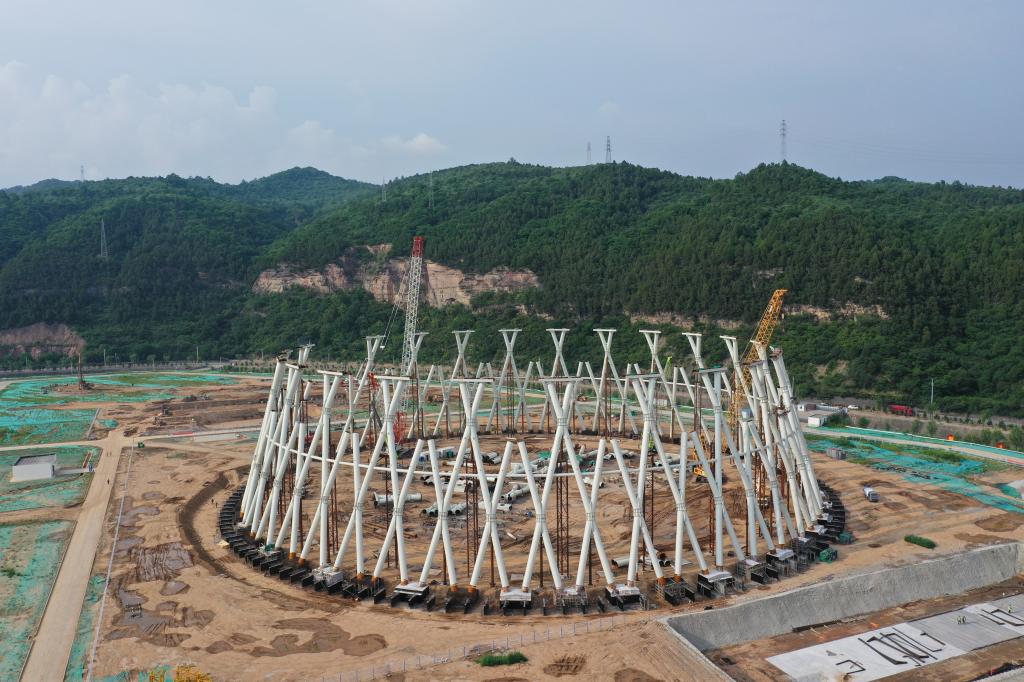

驕陽似火,擋不住發展地腳步。
自8月2日雙交叉X柱第一罐混凝土澆筑開工以來,燃煤發電公司緊緊圍繞“居安思危、本質安全”的理念,牢固樹立紅線意識和底線意識,堅持“方案先行、過程控制、一次成優”的管理方針,抓安全、保質量、促進度,全體參建人員克服時間緊、任務重、高空作業難度大、雷雨極端天氣多等不利因素,充分發揚黃陵礦業人“特別能吃苦、特別能戰斗、特別能奉獻”的精神,在科學有效的安全質量管理體系下,實現了安全零事故、質量零缺陷。
為確保達到預期效果,該公司會同參建施工單位在施工前組織多次召開專題會議,全面部署澆筑任務及注意事項,制定切實可行的實施方案,對作業人員進行詳細的安全、技術交底,并安排專人全程監督管控,確保澆筑順利完成。
“混凝土未進行充分振搗就開始澆筑,這樣能行嗎?”“X鋼管柱高度達到40多米,直徑僅有1.3米,混凝土澆筑凝固后,出現裂縫、斷面這樣的安全風險怎么辦?”工程技術部土建專工王振趕忙在現場向師傅接連發問。
師傅同奕申耐心解答說:“間冷塔鋼管X柱內全部采用自密式混凝土澆筑,同普通混凝土相比,免除工人振搗這一流程,能夠在自身重力作用下能夠充分流動,完全填充鋼管內部,獲得很好密實度。并且澆筑后整個X柱內混凝土澆筑情況將由第三方檢測單位進行密實度檢測,完全滿足設計要求方可進行筒身施工,這樣為下一步筒壁施工打下了堅實的基礎。”
標志性工程取得良好的技術經濟效果。截止8月11日,間冷塔22米以下X柱混凝土澆筑順利完成,澆筑方量為1300m3,即將拉開間冷塔塔壁主體結構施工的序幕。本次施工預計能夠節省人工680人次,縮短工期13天。(劉丹)

版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
